【圖文】詳解河南裝配式樓梯如何吊裝施工

   日期:2021-12-09     來源:鄭州預制樓梯段    作者:河南裝配式樓梯    瀏覽:220    評論:0
簡介:河南裝配式樓梯(PC樓梯)由鄭州預制樓梯段和預制休息平臺組成,預制部分在工廠按照設計圖紙加工制作并養護至一定強度,預制樓梯段和預制休息平臺運輸至現場后按施工方案在現場進行吊裝組拼;18639013990
河南裝配式樓梯(PC樓梯)由鄭州預制樓梯段和預制休息平臺組成,預制部分在工廠按照設計圖紙加工制作并養護至一定強度,預制樓梯段和預制休息平臺運輸至現場后按施工方案在現場進行吊裝組拼;預制休息平臺底部支撐立桿采用三角支撐架固定,預制休息平臺擱置在剪力墻或者框架柱上,預制樓梯段擱置在預制休息平臺上,之間采用鉸接連接。構件之間及構件與現澆部位之間的縫隙進行支模,然后用砂漿進行灌實。
裝配式11
預制休息平臺                預制樓梯段
吊裝前準備工作
(1)現場技術管理人員及吊裝人員學習樓梯的設計圖紙及深化圖紙,充分領會設計意圖,并做好樓梯的圖紙會審。
(2)確定預制樓梯吊裝所需的材料及機械設備,根據工程情況采用塔吊、汽車吊或者履帶吊等。
(3)編制樓梯吊裝技術方案,主要確定樓梯吊裝的施工順序和支撐布置。吊裝順序按照工程實際情況進行合理排序,支撐布置主要是確定支撐點位和支撐木方的布置。
(4)吊裝施工前,需對預制樓梯段、預制休息平臺(預制梯梁)吊裝時各種工況進行受力計算,支撐點位設置也需進行受力計算,給出合理布置方案。
(5)吊裝所用的吊索、卡環、繩扣等的規格應按計算確定,形成技術文本資料。
(6)在預制柱、墻上彈出+1米水平線、根據+1米水平線提前確定出休息平臺上表面標高,并做出明顯標志。
(7)吊裝人員(每組吊裝人員5-6名,根據進度要求確定組數)已經培訓并到位。
(9)相關吊裝機械設備已進場,并經調試可正常使用。
(8)樓梯休息平臺及梯梁部位混凝土澆筑完成,且達到設計規定的強度要求,并已經建設單位及監理單位驗收并通過。
樓梯吊裝流程
裝配式12
吊裝流程圖
1 休息平臺(梯梁)定位線標示
根據剪力墻或柱子+1m線彈出休息平臺安裝時上邊面控制線,同時根據預留孔洞及相鄰墻體設置標示出休息平臺的水平控制線,如下圖所示。安裝時休息平臺及樓梯段與相連墻板或柱子之間預留2cm空隙,為砂漿抹灰層預留空間。
裝配式13
休息平臺安裝定位線
2 休息平臺(梯梁)支撐搭設
根據休息平臺(梯梁)構件吊裝位置,搭設支撐,支撐點位不少于四個,并在支撐上垂直休息平臺長邊方向放置木方,木方截面不小于5cm×5cm。根據休息平臺高度控制線初步調整支撐高度。休息平臺下方支撐點布置如下圖所示。
裝配式14
休息平臺支撐布置圖
3 休息平臺(梯梁)吊裝

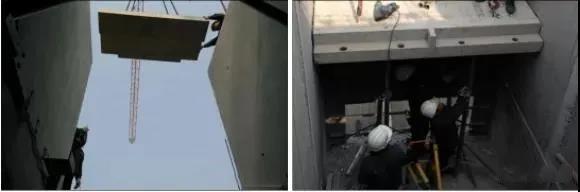

休息平臺底部支撐搭設完成后進行休息平臺吊裝,吊裝就位后拉出預埋件撘入剪力墻(柱)預留孔洞內,再根據已標出的休息平臺標高控制線和水平控制線校核并調節底部支撐,如下圖所示。
裝配式15
休息平臺吊裝
4 樓梯段底部標高抄平
在梯段上下口梯梁處,梯段搭接位置進行梯段標高抄平,在梯梁與梯段搭接位置之間加放墊塊,并且墊塊設置點為2個,通過不同厚度的鋼片組合進行標高的調整,最終達到設計標高的要求,鋼片厚度規格分為:1mm、2mm、5mm ,標高誤差不差過3mm。
裝配式16
墊片標高調整
5 樓梯段吊裝

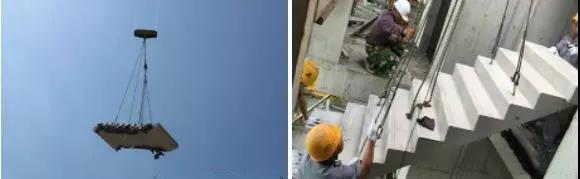

1、梯段起吊:預制樓梯梯段采用水平吊裝,吊裝時應通過調節手動葫蘆使踏步平面呈水平狀態,便于就位。
裝配式17
預制樓梯吊裝圖              吊環位置
2、樓梯板就位:就位時樓梯段保證踏步平面呈水平狀態從上吊入安裝部位,在作業層上空30cm左右處略作停頓,施工人員手扶樓梯段調整方向,將樓梯段的邊線與休息平臺上的安放位置線對準,放下時要停穩慢放,嚴禁快速猛放,以避免沖擊力過大造成板面震折裂縫。
裝配式18
樓梯吊裝調整
3、校正:基本就位后再用撬棍微調樓梯段,直到位置正確,擱置平實。安裝樓梯板時,應特別注意標高正確,校正后再脫鉤。
4、鉸連接安裝:樓梯段校正完畢后,用鋼管將梯段上口預留孔與休息平臺預留孔用進行連接,如下圖所示。鋼管外徑略小于孔洞口徑即可。
裝配式19
鋼管連接
除鋼管連接之外,現場也采用預埋鋼筋作為連接件如下圖所示。
裝配式20
鋼筋連接
6 拼縫支模灌漿
每層樓板兩塊樓梯段安裝后,經檢查位置、標高無誤后,即可將休息平臺與梯段、梯段與周邊墻板或柱子之間的空隙支模,澆筑細石混凝土。樓梯段與休息平臺之間的縫隙用C20細石混凝土填灌嚴實,并養護,梯段和休息平臺預留孔連接位置用灌漿料填灌嚴實。
裝配式21
拼縫支模注漿
吊裝后工作
1、樓梯吊裝完成后需進行安裝質量進行檢查驗收,安裝的允許偏差應符合下表的規定。
裝配式22
2、當休息平臺全預制時,樓梯及休息平臺吊裝完成后,需對休息平臺、樓梯及連接的墻板或柱子之間的縫隙進行清理,清理完成后進行鋪膜保護,防止其他施工工序對縫隙造成污染。
3、預制休息平臺及樓梯段與周圍機構之間拼縫之間注漿還未完成之前不得拆掉休息平臺下面的臨時支撐,防止休息平臺的水平位置接標高發生偏移。
4、樓梯安裝完成后,應及時將踏步面加以保護,避免施工導致踏步破損。更多咨詢18639013990
